Scarica il documento per vederlo tutto.
Scarica il documento per vederlo tutto.
Scarica il documento per vederlo tutto.
Scarica il documento per vederlo tutto.
Scarica il documento per vederlo tutto.
Scarica il documento per vederlo tutto.
Scarica il documento per vederlo tutto.
vuoi
o PayPal
tutte le volte che vuoi
ORDINA LA SOSPENSIONE DEI LAVORI, DI CUI INDICA LE RAGIONI E DEFINISCE L’IMPUTABILITA’
Il verbale di sospensione deve essere inoltrato al RUP entro 5 giorni dalla sua redazione.
stato avanzamento lavori, opere interrotte, cautele
Nel verbale di sospensione viene indicato:
adottate, consistenza della forza lavoro al momento della sospensione, mezzi d’opera presenti in
cantiere.
Nel corso della sospensione il DL dispone visite al cantiere ogni max 90 giorni per accertarsi delle
condizioni delle opere, della consistenza della manodopera, della consistenza dei macchinari.
Se necessario, impartisce disposizioni per la conservazione dei macchinari e della manodopera, per
evitare danni alle opere eseguite e facilitare la ripresa dei lavori.
La ripresa dei lavori avviene quando viene redatto l’accertamento della cessazione delle cause che
determinano la sospensione dei lavori: i verbali di ripresa sono firmati dall’appaltatore, poi sono
inviati al RUP. Nel verbale di ripresa il DL indica un nuovo termine contrattuale.
36. Ultimazione dei lavori (SLIDE 8)
Il termine di ultimazione è detto LOCATIO OPERIS. Non si indica una data, ma l’arco temporale
dall’inizio dei lavori in cui si deve concludere, salvo impossibilità tecniche o difficoltà sopraggiunte.
Ove l'ultimazione avvenga oltre il termine contrattuale, l'appaltatore incorre nell'applicazione della
penale; è perciò stabilito che l'appaltatore deve tempestivamente comunicare per iscritto l'avvenuta
ultimazione al Direttore dei Lavori, il quale procede immediatamente alle necessarie constatazioni in
contraddittorio con l'appaltatore stesso e, in caso di esito positivo, emette il certificato di
ultimazione dei lavori che sottopone alla firma dell'appaltatore.
37. Cosa è un crono programma dei lavori?
Il progetto esecutivo è corredato dal cronoprogramma delle lavorazioni. Il cronoprogramma è
composto da un diagramma che rappresenta graficamente la pianificazione delle lavorazioni gestibili
autonomamente, nei suoi principali aspetti dal punto di vista della sequenza logica, dei tempi e dei
costi. Il cronoprogramma è redatto al fine di stabilire in via convenzionale, nel caso di lavori
compensati a prezzo chiuso, l’importo degli stessi da eseguire per ogni anno intero decorrente dalla
data della consegna.
Qualora il direttore dei lavori riscontri, rispetto al cronoprogramma, un ritardo nell’andamento dei
lavori addebitabile all’esecutore relativo a lavorazioni direttamente incidenti sui materiali soggetti a
compensazione, non si applicano le compensazioni in aumento dovute al protrarsi dei lavori stessi
oltre l’anno solare entro il quale erano stati previsti nel predetto cronoprogramma.
38. Precedenze della sequenza operativa GanttPert (crono programma)
Il diagramma di Gantt usato principalmente nelle attività di project management, è costruito
partendo da un asse orizzontale - a rappresentazione dell'arco temporale totale del progetto,
suddiviso in fasi incrementali (ad esempio, giorni, settimane, mesi) - e da un asse verticale - a
rappresentazione delle mansioni o attività che costituiscono il progetto.
Delle barre orizzontali di lunghezza variabile rappresentano le sequenze, la durata e l'arco temporale
di ogni singola attività del progetto (l'insieme di tutte le attività del progetto ne costituisce la work
breakdown structure). Queste barre possono sovrapporsi durante il medesimo arco temporale ad
indicare la possibilità dello svolgimento in parallelo di alcune delle attività. Man mano che il progetto
progredisce, delle barre secondarie, delle frecce o delle barre colorate possono essere aggiunte al
diagramma, per indicare le attività sottostanti completate o una porzione completata di queste. Una
linea verticale è utilizzata per indicare la data di riferimento.
Un diagramma di Gantt permette dunque la rappresentazione grafica di un calendario di attività,
utile al fine di pianificare, coordinare e tracciare specifiche attività in un progetto dando una chiara
illustrazione dello stato d'avanzamento del progetto rappresentato; di contro, uno degli aspetti non
tenuti in considerazione in questo tipo di diagrammazione è l'interdipendenza delle attività,
caratteristica invece della programmazione reticolare, cioè del diagramma PERT. Ad ogni attività
possono essere in generale associati una serie di attributi: durata (o data di inizio e fine),
predecessori, risorsa, costo. Alcuni software disponibili sul mercato
Ad ogni attività possono essere associate una o più risorse.
permettono di visualizzare il carico di lavoro di ogni risorsa e la sua saturazione, impostando una
certa disponibilità per ogni risorsa. Contestualmente, può essere definito il calendario dei giorni
lavorativi e festivi, e il numero di ore di lavoro giornaliere.
Ad ogni attività può poi essere associato un costo. Il costo può essere attribuito a una singola attività
oppure si può assegnare un costo orario alle risorse, determinando il costo dell'attività in base al
relativo impegno orario. Nel corso del progetto, ad ogni attività o alla risorsa può essere attribuito un
costo effettivo. Dai due dati di costo, preventivato al momento della stesura del Gantt, ed effettivi, si
ricavano tre curve e due indicatori di avanzamento dell'intero progetto. Le tre curve riportano la
cumulata del costo preventivato e/o effettivo in funzione del tempo, ossia i costi totali effettivi e/o
preventivati dall'inizio.

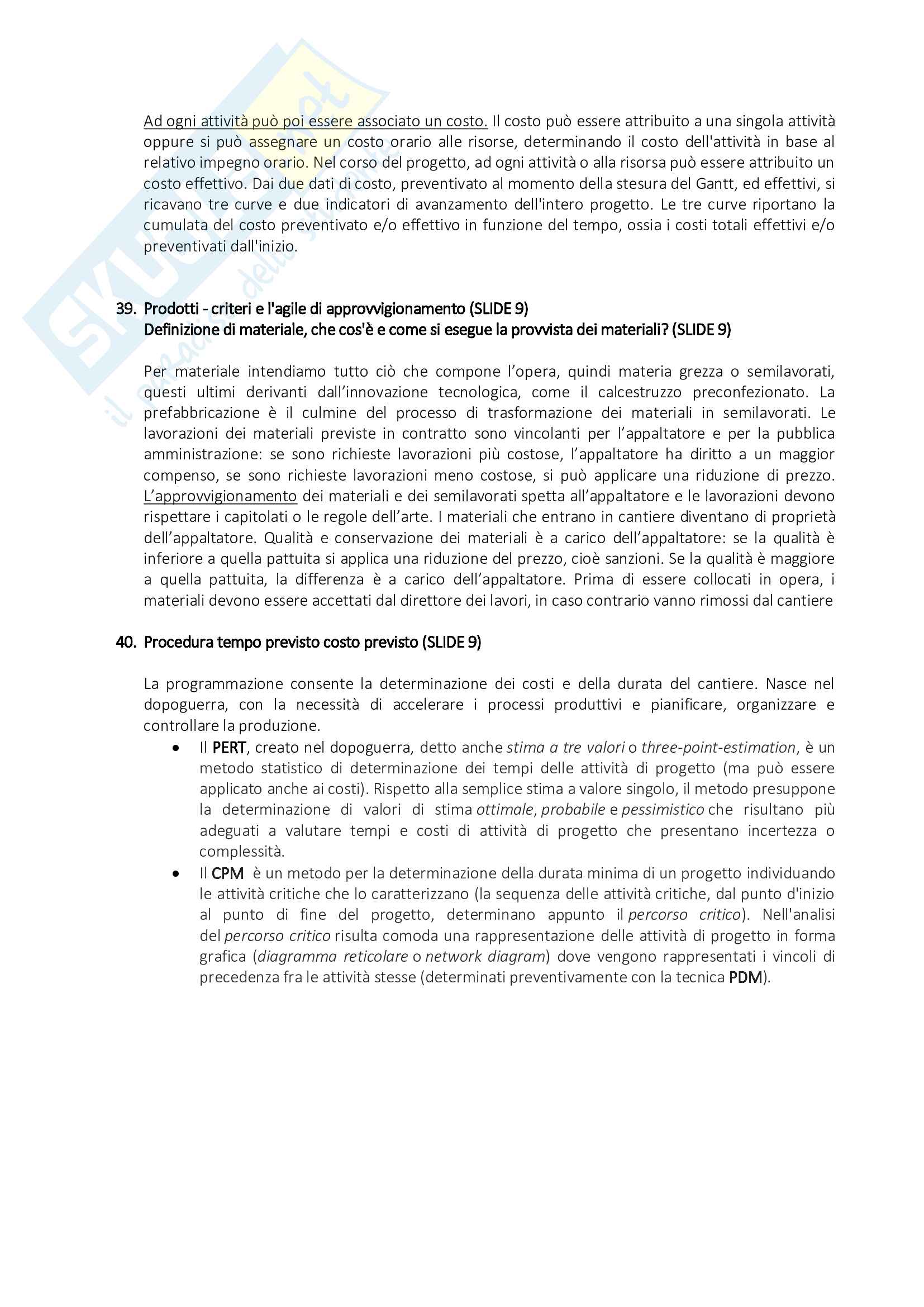

39. Prodotti - criteri e l'agile di approvvigionamento (SLIDE 9)
Definizione di materiale, che cos'è e come si esegue la provvista dei materiali? (SLIDE 9)
Per materiale intendiamo tutto ciò che compone l’opera, quindi materia grezza o semilavorati,
questi ultimi derivanti dall’innovazione tecnologica, come il calcestruzzo preconfezionato. La
prefabbricazione è il culmine del processo di trasformazione dei materiali in semilavorati. Le
lavorazioni dei materiali previste in contratto sono vincolanti per l’appaltatore e per la pubblica
amministrazione: se sono richieste lavorazioni più costose, l’appaltatore ha diritto a un maggior
compenso, se sono richieste lavorazioni meno costose, si può applicare una riduzione di prezzo.
dei materiali e dei semilavorati spetta all’appaltatore e le lavorazioni devono
L’approvvigionamento
rispettare i capitolati o le regole dell’arte. I materiali che entrano in cantiere diventano di proprietà
dell’appaltatore. Qualità e conservazione dei materiali è a carico dell’appaltatore: se la qualità è
inferiore a quella pattuita si applica una riduzione del prezzo, cioè sanzioni. Se la qualità è maggiore
a quella pattuita, la differenza è a carico dell’appaltatore. Prima di essere collocati in opera, i
materiali devono essere accettati dal direttore dei lavori, in caso contrario vanno rimossi dal cantiere
40. Procedura tempo previsto costo previsto (SLIDE 9)
La programmazione consente la determinazione dei costi e della durata del cantiere. Nasce nel
dopoguerra, con la necessità di accelerare i processi produttivi e pianificare, organizzare e
controllare la produzione.
Il PERT, creato nel dopoguerra, detto anche stima a tre valori o three-point-estimation, è un
metodo statistico di determinazione dei tempi delle attività di progetto (ma può essere
applicato anche ai costi). Rispetto alla semplice stima a valore singolo, il metodo presuppone
la determinazione di valori di stima ottimale, probabile e pessimistico che risultano più
adeguati a valutare tempi e costi di attività di progetto che presentano incertezza o
complessità.
Il CPM è un metodo per la determinazione della durata minima di un progetto individuando
le attività critiche che lo caratterizzano (la sequenza delle attività critiche, dal punto d'inizio
al punto di fine del progetto, determinano appunto il percorso critico). Nell'analisi
del percorso critico risulta comoda una rappresentazione delle attività di progetto in forma
grafica (diagramma reticolare o network diagram) dove vengono rappresentati i vincoli di
precedenza fra le attività stesse (determinati preventivamente con la tecnica PDM).
41. Dove viene definito il costo dell'opera, somme a disposizione? (SLIDE 10)
Il costo complessivo di un intervento è definito nel quadro economico. Il quadro economico viene
aggiornato in base alla fase progettuale: progetto preliminare, definitivo, esecutivo.
Il quadro economico contiene gli importi:
Lavori a misura
Lavori a corpo
Lavori in economia
Somme a disposizione della stazione appaltante
Le somme a disposizione della stazione appaltante servono per: rilievi, accertamenti, indagini, allacci,
imprevisti, acquisizione aree o immobili, spese tecniche (progettazione, attività preliminare,
coordinamento alla sicurezza, conferenze di servizi, direzione lavori, assistenza giornaliera e
contabilità, assicurazione dipendenti), spese per consulenza e supporto, spese per pubblicità, spese
per accertamenti di laboratorio e verifiche tecniche previste nel capitolato speciale.
42. Condizioni di accettazione e ruolo delle norme tecniche (SLIDE 10)
Accettazione e controllo del piano (accettazione significa regola d’arte). Le condizioni di accettazione
sono nel capitolato tecnico.
Le norme di accettazione sono definite nei capitolati tecnici e nelle norme di tipo tecnico da questi
richiamate. Le norme tecniche UNI danno le prescrizioni per l’accettazione dei materiali in cantiere:
“i prodotti devono essere contenuti in appositi imballi che li proteggano da azioni meccaniche e
agenti atmosferici nelle fasi di trasporto, deposito e manipolazione prima della posa. Il foglio di
accompagnamento indicherà le caratteristiche”
Il DL può procede a controlli su campioni della fornitura oppure richiedere attestato di conformità
della fornitura alle prescrizioni delle norme.
43. Concetto di regola dell'arte
La locuzione sta ad indicare quell'insieme di tecniche dettate per l'esecuzione di un determinato
genere di lavoro, considerate dai più corrette. Un'opera eseguita a regola d'arte è tale se il risultato
prodotto è un manufatto sicuro, utilizzabile secondo l'uso programmato; per alcuni beni, è
necessario anche il rispetto di determinati principi estetici e formali.
Nell'esecuzione di opere professionali o artigianali, la regola d'arte va sempre rispettata.
Il requisito della rispondenza alla regola dell'arte dell'esecuzione di una prestazione professionale
è di frequente uso nel diritto privato, ma mancando una diretta definizione normativa, la valenza
<
