6. Confronto tra Modello a Quantità Fissa e a Tempi Fissi

A Quantità Fissa (EOQ) A Tempi Fissi

Q costante, ordini emessi al Ordine solo a intervalli T

raggiungimento di R

Richiede controllo continuo Controllo periodico

69

A Quantità Fissa (EOQ) A Tempi Fissi

Giacenza media più bassa Giacenza media più alta

Safety stock minore Safety stock maggiore

Adatto a molti articoli poco

Adatto a articoli critici o costosi costosi

7. Modelli Price-Break (Sconti su quantità)

Quando il prezzo unitario diminuisce con la quantità acquistata, il semplice EOQ

non basta.

Secondo le slide:

Procedura:

1. Calcolare l’EOQ con ogni livello di prezzo.

2. Verificare se il lotto ottenuto è ammesso nel relativo range.

3. Se non lo è, passare al livello successivo.

4. Se lo è, valutare il costo totale e scegliere quello minimo.

8. Modelli Misti

Per semplificare la gestione e ridurre errori si usano modelli ibridi come:

Sistema a reintegro opzionale

Revisione periodica del livello scorte.

 Si ordina solo se I < M – Q.

 70

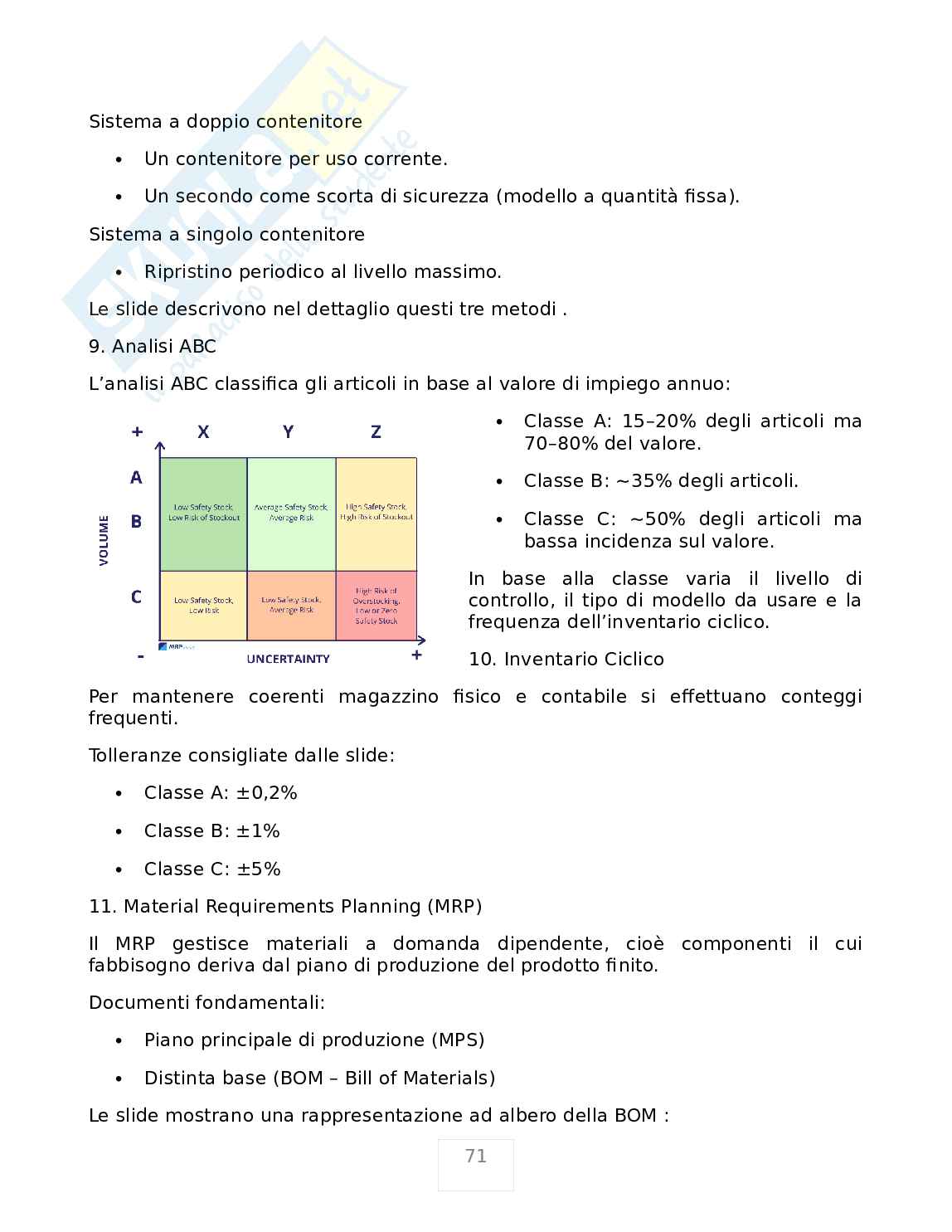

Sistema a doppio contenitore

Un contenitore per uso corrente.

 Un secondo come scorta di sicurezza (modello a quantità fissa).

Sistema a singolo contenitore

Ripristino periodico al livello massimo.

Le slide descrivono nel dettaglio questi tre metodi .

9. Analisi ABC

L’analisi ABC classifica gli articoli in base al valore di impiego annuo:

Classe A: 15–20% degli articoli ma

 70–80% del valore.

Classe B: ~35% degli articoli.

 Classe C: ~50% degli articoli ma

 bassa incidenza sul valore.

In base alla classe varia il livello di

controllo, il tipo di modello da usare e la

frequenza dell’inventario ciclico.

10. Inventario Ciclico

Per mantenere coerenti magazzino fisico e contabile si effettuano conteggi

frequenti.

Tolleranze consigliate dalle slide:

Classe A: ±0,2%

 Classe B: ±1%

 Classe C: ±5%

11. Material Requirements Planning (MRP)

Il MRP gestisce materiali a domanda dipendente, cioè componenti il cui

fabbisogno deriva dal piano di produzione del prodotto finito.

Documenti fondamentali:

Piano principale di produzione (MPS)

 Distinta base (BOM – Bill of Materials)

Le slide mostrano una rappresentazione ad albero della BOM :

71

Fasi del MRP

1. Calcolo del fabbisogno lordo

2. Calcolo del fabbisogno netto

=F −(giacenza ∈

F disponibile+ ordini arrivo−impegni)

netto lordo

3. Scelta del lotto:

L4L (lot-for-lot),

o EOQ,

o LTC (Least Total Cost),

o LUC (Least Unit Cost).

o

4. Calcolo date emissione ordini (offset con lead time)

5. Esplosione della BOM

6. Iterazione fino ai livelli più bassi

Il Lean Manufacturing è una filosofia gestionale nata in Giappone e resa celebre

dal Toyota Production System (TPS). La sua finalità è aumentare produttività e

qualità eliminando tutti gli sprechi presenti nei processi produttivi, mantenendo al

centro il rispetto per le persone e il valore percepito dal cliente.

Secondo le slide, la filosofia Lean può essere riassunta così:

“Produrre solo ciò che serve, quando serve e nella quantità richiesta.”

72

1. Principi del Lean Manufacturing

Il Lean si fonda su due pilastri fondamentali:

1. Eliminazione degli sprechi

2. Rispetto per le persone

Per ottenere questo risultato, il sistema Lean utilizza:

JIT (Just-In-Time): produrre solo quando c’è domanda reale.

 Kanban: sistema “pull” di regolazione dei flussi produttivi.

 SMED (Single-Minute Exchange of Die): riduzione drastica dei tempi di

 setup.

Poka-Yoke e Jidoka: qualità incorporata nel processo.

2. Concetto di Valore e Value Stream (flusso di valore)

Il valore è definito dal cliente: un’attività genera valore solo se contribuisce a

soddisfare un bisogno reale. Il Value Stream rappresenta il flusso completo di

attività necessario per trasformare la materia prima in prodotto finito.

Il Lean invita a:

analizzare l’intero flusso,

 evidenziare attività utili e inutili,

 eliminare le attività senza valore aggiunto.

3. Value Stream Mapping (VSM)

Il Value Stream Mapping è lo strumento centrale per analizzare e migliorare un

processo.

Serve a:

rappresentare visivamente il flusso di materiali e informazioni;

 distinguere tempi a valore aggiunto e non a valore aggiunto;

 identificare le principali opportunità di miglioramento.

Le slide mostrano i principali simboli del VSM, tra cui:

73

Il VSM viene sviluppato in due fasi:

1. Current State Map – rappresenta il processo così com’è;

2. Future State Map – rappresenta come dovrebbe essere dopo il

miglioramento.

Sono usati anche strumenti complementari come:

Time Value Map: Distingue i tempi VA (Value Added) da quelli NVA (Non Value

Added).

Value Add Map: Mostra, fase per fase, quanta parte del tempo genera valore.

74

4. Le tre categorie di sprechi: Muri, Mura, Muda

Le slide distinguono tre categorie di spreco, concetto centrale nel Lean

Manufacturing:

1. Muri – Sovraccarico

Quando un lavoratore, una macchina o un processo è utilizzato oltre la propria

capacità naturale.

Esempi: ritmi non sostenibili, macchine stressate, carichi mal distribuiti.

2. Mura – Variabilità

Riguarda l’instabilità del processo: fluttuazioni di domanda, ritardi, produzione

discontinua.

Genera inefficienze e richiede buffer aggiuntivi.

3. Muda – Attività senza valore aggiunto 75

È il vero “nemico” da eliminare.

Secondo le slide, il muda comprende 7 sprechi principali.

5. I 7 tipi di Muda (Sprechi) – secondo il TPS

Le slide elencano i 7 muda classici di Toyota:

1. Difetti e rilavorazioni

2. Sovrapproduzione – il peggiore dei muda perché ne genera altri.

3. Attese – persone o macchine ferme.

4. Trasporti – movimenti inutili di materiali.

5. Processi inutilmente complessi – attività non necessarie.

6. Scorte eccessive – immobilizzo di capitale e spazio.

7. Movimentazioni inutili – movimenti fisici non essenziali.

6. Le 5S – Base della disciplina operativa

Le 5S sono un metodo giapponese di organizzazione del posto di lavoro:

1. Seiri – Scegliere: eliminare ciò che non serve.

2. Seiton – Sistemare: ogni cosa al proprio posto.

3. Seiso – Pulire: mantenere ordine e pulizia.

4. Seiketsu – Standardizzare.

5. Shitsuke – Sostenere: disciplina e continuità.

Obiettivo: ordine, efficienza e prevenzione degli sprechi.

7. Elementi chiave del Lean Manufacturing

Le slide approfondiscono diverse tecniche fondamentali:

7.1 Network di fabbriche focalizzate

Preferire impianti specializzati e piccoli piuttosto che grandi stabilimenti

complessi:

maggiore flessibilità,

 meno burocrazia,

 migliore controllo dei flussi.

7.2 Group Technology (GT) 76

Raggruppare prodotti simili in famiglie, prodotte in celle specializzate.

Vantaggi:

riduzione dei tempi di movimentazione,

 riduzione WIP,

 operatori più polivalenti,

 eliminazione di molti muda di processo.

7.3 Qualità alla fonte – Jidoka e Poka-Yoke

Il Lean rifiuta l’idea di “controllare alla fine”:

la qualità va incorporata nel processo.

Poka-Yoke – a prova di errore

È una tecnica che impedisce fisicamente di commettere errori.

Tre categorie:

Contact method (forma, colore, dimensioni impediscono l’errore)

 Fixed-Value method (controllo quantità o numero di operazioni)

 Motion-Step method (controllo della sequenza corretta)

Jidoka – Autonomazione

Significa “automatizzare con un tocco umano”.

Una macchina:

riconosce autonomamente un errore,

 si ferma,

 segnala con un sistema Andon,

 evita la produzione di pezzi difettosi.

Risultati:

responsabilizzazione degli operatori,

 aumento produttività,

 eliminazione dei buffer difettosi.

7.4 Produzione JIT (Just-In-Time)

Il JIT impone di produrre solo ciò che serve, quando serve.

Funziona quando: 77

il Delivery Time richiesto > Lead Time di produzione

 → possibile produzione interamente pull.

Quando ciò non è possibile, il sistema Lean usa il Downstream Pull:

solo l’ultima fase lavora in pull,

 le fasi a monte riforniscono a cascata.

7.5 Livellamento dei carichi – Heijunka

Serve a stabilizzare il flusso produttivo riducendo mura e muri.

Due livelli:

Livellamento del volume

 Livellamento del mix (distribuire varietà e quantità nel tempo)

7.6 Kanban – sistema pull

Il Kanban è il cuore della regolazione JIT:

ogni contenitore ha un cartellino (kanban);

 quando il contenitore è vuoto → genera un ordine di produzione;

 nessuna produzione può avvenire senza kanban.

Formula del numero di kanban (dalle slide):

(domanda attesa nel lead time+ scorta di sicurezza)

numero kanban= qualità del con tenitore

7.7 SMED – Riduzione dei tempi di setup

SMED punta a portare i cambi formato sotto i 10 minuti (single-digit).

La metodologia, secondo le slide, segue 6 passaggi:

1. Separare setup interni e setup esterni.

2. Spostare all’esterno tutto ciò che può essere fatto con macchina in funzione.

78

3. Parallelizzare attività esterne.

4. Convertire attività interne in esterne.

5. Ridurre i tempi interni rimanenti.

6. Velocizzare riavvio macchina.

Il Six Sigma è un approccio strutturato e metodologico orientato al

miglioramento dei processi attraverso la riduzione della variabilità e dei difetti.

È particolarmente indicato per processi ripetitivi, misurabili e complessi, e si

fonda sull’utilizzo sistematico di strumenti statistici. L’obiettivo finale è

raggiungere prestazioni estremamente elevate, con meno di 3,4 difetti per

milione di opportunità (DPMO), corrispondenti a un processo che lavora “a sei

sigma” rispetto ai limiti di specifica .

1. Origini e diffusione del Six Sigma

Il Six Sigma nasce in Motorola negli anni ’80, grazie al lavoro di Bill Smith e

Mikel Harry, con l’obiettivo di migliorare drasticamente la qualità dei processi

attraverso un controllo rigoroso basato su dati.

Successivamente si diffonde grazie alla Six Sigma

Anteprima
Vedrai una selezione di 21 pagine su 101
Project Management Pag. 1 Project Management Pag. 2
Anteprima di 21 pagg. su 101.
Scarica il documento per vederlo tutto.
Project Management Pag. 6
Anteprima di 21 pagg. su 101.
Scarica il documento per vederlo tutto.
Project Management Pag. 11
Anteprima di 21 pagg. su 101.
Scarica il documento per vederlo tutto.
Project Management Pag. 16
Anteprima di 21 pagg. su 101.
Scarica il documento per vederlo tutto.
Project Management Pag. 21
Anteprima di 21 pagg. su 101.
Scarica il documento per vederlo tutto.
Project Management Pag. 26
Anteprima di 21 pagg. su 101.
Scarica il documento per vederlo tutto.
Project Management Pag. 31
Anteprima di 21 pagg. su 101.
Scarica il documento per vederlo tutto.
Project Management Pag. 36
Anteprima di 21 pagg. su 101.
Scarica il documento per vederlo tutto.
Project Management Pag. 41
Anteprima di 21 pagg. su 101.
Scarica il documento per vederlo tutto.
Project Management Pag. 46
Anteprima di 21 pagg. su 101.
Scarica il documento per vederlo tutto.
Project Management Pag. 51
Anteprima di 21 pagg. su 101.
Scarica il documento per vederlo tutto.
Project Management Pag. 56
Anteprima di 21 pagg. su 101.
Scarica il documento per vederlo tutto.
Project Management Pag. 61
Anteprima di 21 pagg. su 101.
Scarica il documento per vederlo tutto.
Project Management Pag. 66
Anteprima di 21 pagg. su 101.
Scarica il documento per vederlo tutto.
Project Management Pag. 71
Anteprima di 21 pagg. su 101.
Scarica il documento per vederlo tutto.
Project Management Pag. 76
Anteprima di 21 pagg. su 101.
Scarica il documento per vederlo tutto.
Project Management Pag. 81
Anteprima di 21 pagg. su 101.
Scarica il documento per vederlo tutto.
Project Management Pag. 86
Anteprima di 21 pagg. su 101.
Scarica il documento per vederlo tutto.
Project Management Pag. 91
Anteprima di 21 pagg. su 101.
Scarica il documento per vederlo tutto.
Project Management Pag. 96
1 su 101
D/illustrazione/soddisfatti o rimborsati
Acquista con carta o PayPal
Scarica i documenti tutte le volte che vuoi
Dettagli
SSD
Scienze economiche e statistiche SECS-P/08 Economia e gestione delle imprese

I contenuti di questa pagina costituiscono rielaborazioni personali del Publisher danyBulg77 di informazioni apprese con la frequenza delle lezioni di Operation and project management e studio autonomo di eventuali libri di riferimento in preparazione dell'esame finale o della tesi. Non devono intendersi come materiale ufficiale dell'università Università telematica Guglielmo Marconi di Roma o del prof Bindi Bianca.
Appunti correlati Invia appunti e guadagna

Domande e risposte

Hai bisogno di aiuto?
Chiedi alla community
